6月20日,湖北東湖科學城焦點區光谷科學島起步區,投資10億元的引爆項目和新地標武漢超算中心,迎來要害性建設節點,首批7個預制化?橄涮迤舳踝,三層共61個箱體將于7月中旬所有吊裝完成,9月30日前建成投用,一期算力將抵達50P,相當于10萬臺高性能盤算機同時運行的盤算能力。
該中心建成后將成為我國最大的集裝箱數據中心,并將與武漢人工智能盤算中心形成協力,配合打造AI(人工智能)與HPC(高性能盤算)的多樣化算力集群,以“雙中心”構建起武漢科技立異與工業生長的算力底座,推動湖北數字經濟生長邁向新高度。
武漢超算中心效果圖
武漢超算中心項目是省級重大專項,總修建面積約4400平方米,建設內容包括50P HPC算力系統和總體200P的機房基礎設施,項目由尊龍凱時人生就博和武漢工業投資生長集團有限公司團結投資,總投資額10億元。項目接納預制化?橄涮褰ㄉ琛踝爸霸諳涮迥諤崆捌躺杓傻緶貳⒐艿賴然∽氨,之后再實驗吊裝、涂防水層、箱體間管道毗連及配電等工序。

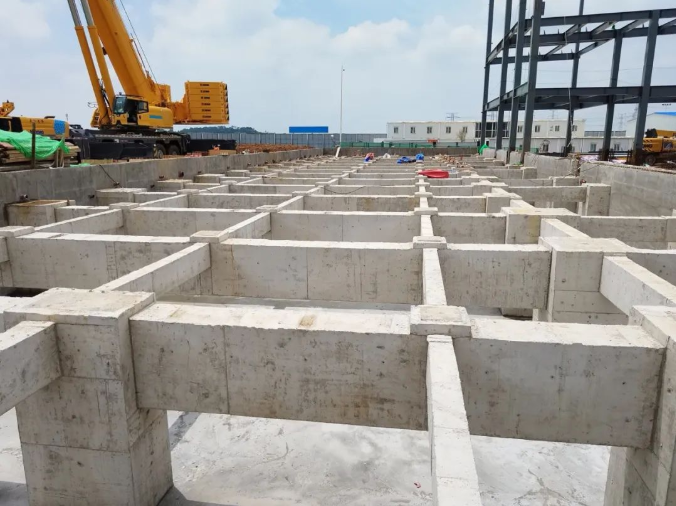

武漢超算中心機房基座
“接納預制化?橄涮褰ㄉ璺椒ㄓ辛礁隼,一是所有的裝備在吊裝前已所有在箱體里落位,現場工程產品化、標準流程生產,裝備整體精準度更高,二是接納這種綠色裝配式修建,不但鐫汰了垃圾排放,并且建設周期至少比通俗土建要節約3至4個月,可確保9月30日投入試運營?!惫夤瓤茖W(xué)島(武漢)有限公司副總司理、武漢超算中心認真人羅慶說。

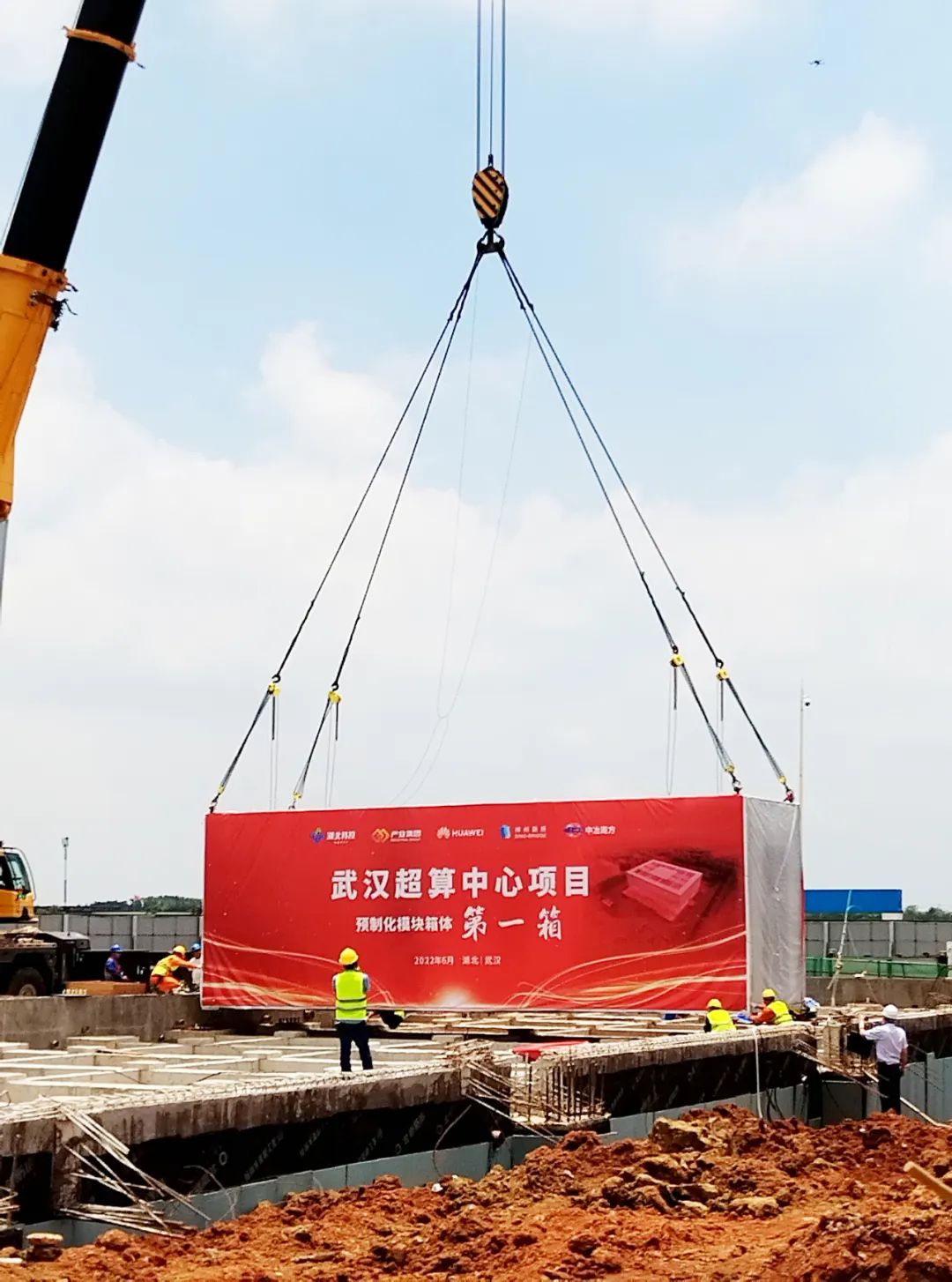

首個預制化?橄涮宓踝
據介紹,武漢超算中心共有61個預制化?橄涮,每個箱體長約12.2米,寬約3.5米,高約4.2米,拼裝時共分為三層,每層約20個箱體,接納預制?櫚募蘋,現場土建和工廠預制并行施工,極大縮短建設工期;以展廳、事情區域、聚會室等為主的輔助營業區域,接納預制鋼結構計劃;雙向開工,齊頭并進,實現雙區域交付時間將再次體現“武漢速率”。
